【吹响攻坚冲锋号】速率!德赢股份恒基伟业甘肃瓜州项目提前完成吊装

宣布时间:2023-11-29 浏览:2037 泉源: 德赢股份

经由142个日夜的奋战,,,德赢股份恒基伟业甘肃瓜州项目73台机组所有完成吊装,,,周全进入调试阶段,,,再一次上演“德赢速率”。。。。

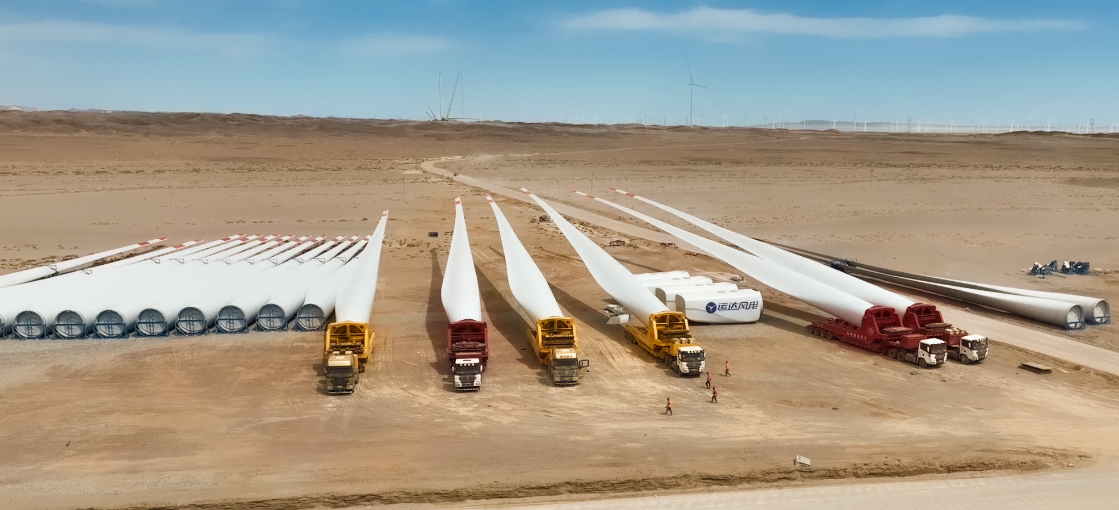

恒基伟业甘肃瓜州项目位于甘肃省酒泉市瓜州县的瓜州镇,,,共装置70台WD200-5500风电机组和3台WD190-5000,,,总装机容量400MW。。。;;槁朱备112米,,,叶轮直径最大200米,,,叶片长97米,,,扫风面积相当于4个标准足球场。。。。



德赢·(VWIN)官方网站-AC米兰官方相助同伴



富厚的风资源是瓜州生长清洁能源得天独厚的优势,,,却给现场吊装作业带来重大的挑战,,,大风天气伴着沙尘“说来就来”,,,有用施工时间不到100天。。。。要在这样短的时间内完成73台机组的吊装,,,堪称“极限挑战”!

“大风沙尘双重袭击,,,别说作业,,,人站在室外都感受呼吸不顺,,,一张嘴,,,沙子就把嗓子眼堵上了。。。。”提及瓜州的风沙,,,项目现场司理李宁宁仍影象犹新。。。。

为应对重大地况和“说来就来”的沙尘暴,,,项目组接纳“一机一计划”,,,提前推演机组吊装历程、园地妄想、装备质料进场及风速展望等准备事情,,,“见缝插针”使用风沙窗口期吊装作业,,,争取操作到位、一次乐成。。。。



德赢·(VWIN)官方网站-AC米兰官方相助同伴



同时,,,现场团队将清静生产奉为铁律,,,杜绝冒险作业、野蛮作业,,,认真落实“三会”原则——班前班后会、夜间讨论会和清静生产会,,,严酷落实各项清静步伐,,,起劲组织各参建单位学习清静规章制度、工艺流程、装置手册及手艺交底文件,,,催促开展员工互查清静防护步伐和清静用品使用,,,以“零事故”为目的,,,多措并举,,,突破大风和沙尘对施工的倒运影响,,,高效清静完玉成部机组吊装使命。。。。

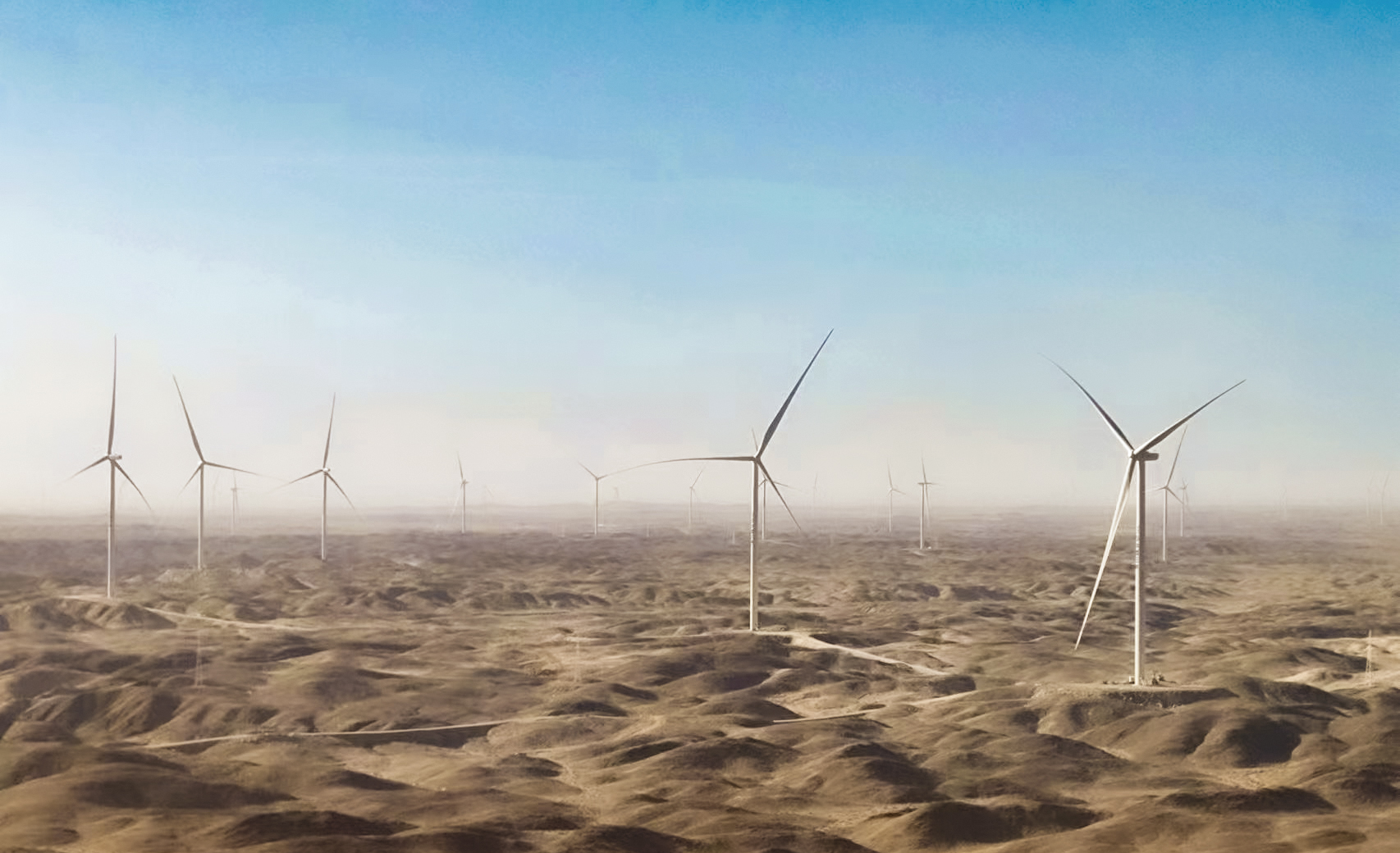

最终,,,73台机组吊装速率优于预期,,,清静、高效完成吊装,,,为后期顺遂投产涤讪扎实基础。。。。项目投产后,,,预计每年发电量约13.7亿千瓦时,,,可节约标煤约54.8万吨,,,镌汰二氧化碳排放约136万吨,,,对加速推动瓜州地区清洁能源开发使用,,,助力区域实现“双碳”目的具有十分主要的意义。。。。
